Mise à jour - Juillet 2025 :
Les travaux ENEDIS qui se déroulent rue Carnot abordent leur phase finale, permettant donc passer à
la réalisation des revêtements définitifs des trottoirs et de la chaussée pendant l'été. Dans ce contexte, la Ville a demandé au préalable aux concessionnaires des réseaux humides (eau potable et assainissement) de procéder à la vérification de l'état de leurs réseaux existants.
Ce diagnostic a mis en exergue la nécessité d'engager des travaux pour le renouvellement ou la
réparation de leurs réseaux dans une partie dans la rue. Sans ces travaux, des ruptures de canalisations nécessitant de nouvelles interventions sont malheureusement à prévoir. Cette réfection visera à assurer la durabilité des aménagements et à prévenir toute action importante ultérieure pouvant détériorer les revêtements neufs. Elle se déroulera pendant la période estivale, avant la pose du revêtement.
En ce qui concerne l'impasse de Toulouse, les diagnostics ont été concluants et ne révèlent aucun besoin d'intervenir pour les concessionnaires. Ainsi la réfection de l'Impasse de Toulouse est prévue début juillet, sans autre intervention.
Soutenez les commerces de la rue Carnot !
Commerces de bouche, bien-être, services ou artisanat : vos commerçants sont toujours là, plus motivés que jamais à vous accueillir ! Gardez vos habitudes et soutenez ces commerçants en venant découvrir ou redécouvrir les boutiques de la rue Carnot. Vos achats font la différence ! #AchetezVersaillais
Enedis réalise une rénovation d'une partie de ses réseaux haute et basse tensions à partir du 3 février. Le chantier sera réalisé en plusieurs phases afin de limiter l'impact sur le stationnement. La fin des travaux est prévue pour mai 2025. Pour limiter le nombre de chantiers dans ce quartier, la ville rénovera son réseau d'éclairage public conjointement avec les travaux d'Enedis. Les rues concernées par ces travaux de rénovation sont les suivantes :
- Rue Carnot (entre place Hoche et rue du Maréchal Foch) ;
- Intersection de la rue Carnot et de la contre-allée de l'avenue de Saint-Cloud ;
- Intersection de la rue des Deux Portes et de la rue Carnot ;
- Impasse de Toulouse ;
- Intersection de la place Hoche et de la rue Carnot.
Pendant la durée du chantier :
- Les accès piétons des riverains et des commerçants seront maintenus ;
- La circulation à double sens sera maintenue (sauf intervention ponctuelle).
Déroulement des travaux :

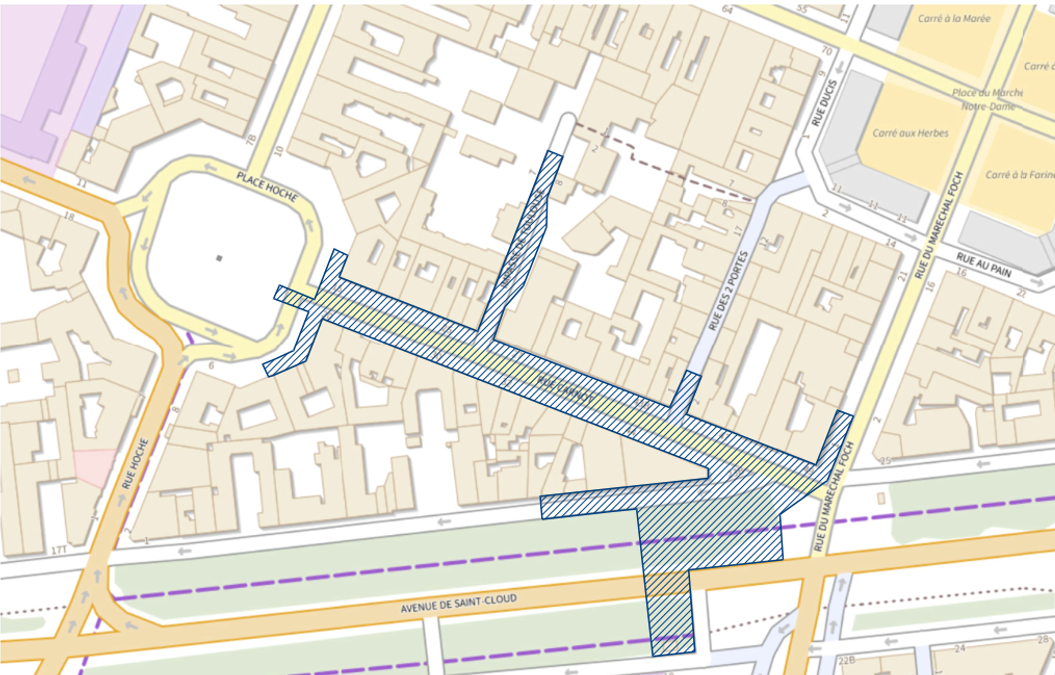

La première phase des travaux se déroule de début février à mi mars 2025. Les travaux auront lieu sous les zones de stationnement, représentées en vert sur la carte ci-contre.
La deuxième phrase des travaux dure 5 semaines (de début mars à début avril) et est représentée en orange. L’impasse de Toulouse est fermée en journée (entre 9h et 16h) pour permettre le raccordement des différents câbles.
La troisième phase dure 2 mois (d’avril à fin mai) et est représentée en violet sur la carte :
- Les travaux côté rue Carnot se dérouleront en deux temps :
- En avril pour le côté de la rue dont les numéros sont pairs
- En mai pour le côté de la rue dont les numéros sont impairs
- Lors des derniers raccordements aux réseaux de la place Hoche, des coupures électriques seront nécessaires et Enedis préviendra en amont les riverains impactés par les interventions.
Les travaux d’ENEDIS entrent en parallèle dans la dernière phase du chantier : les raccordements des usagers vers les nouveaux câbles. Pendant cette nouvelle phase, les travaux se dérouleront comme suit :
- Réalisation sur les trottoirs de fouilles ponctuelles de repérage au droit de chaque raccordement de clients si nécessaire ;
- Puis chaque riverain concerné sera préalablement averti par ENEDIS de la date et de la plage horaire de son raccordement avec une coupure ponctuelle de son courant lors de l'intervention ;
- Dernier raccordement électrique rue Carnot : le 27/07 ;
- Dernier raccordement avenue de Saint-Cloud : le 04/08 ;
- Enfin la fermeture de l'intégralité des fouilles par un revêtement provisoire aura lieu dans un premier temps avant la programmation des réfections définitifs de l'intégralité des revêtements de la rue.
- Pour réaliser le raccordement, Enedis doit réaliser une coupure le lundi 2 juin 2025 de 8h à 16h15 (durée maximum 8h15). Les voies concernées sont : Impasse de Toulouse, Passage de Toulouse, Rue des Deux Portes, Cour des Deux Portes. Enedis informera les riverains et les commerçants concernés par les coupures via SMS, mail ou courrier.
